建筑工程施工时不仅仅是按班就部进行,有些地方是可以变换的,但有些地方还是必须要强制做,让我们来看看这些必须要强制性进行的注意地方吧。
为了避免剪力墙、柱钢筋移位,需要设置2道水平定位钢筋,如能控制到位,剪力墙上梯子筋可不设置,非强制要求。

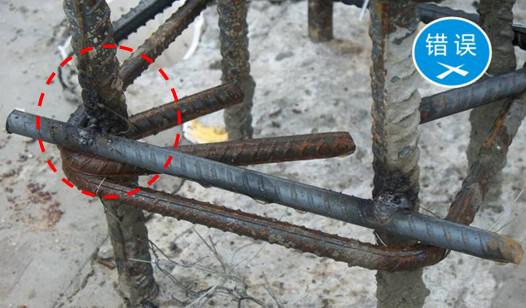

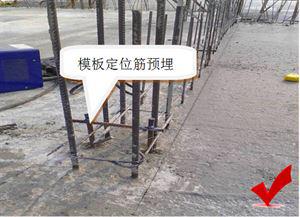

钢筋必须要绑扎,而且要满绑,严禁跳绑,漏绑,直径≤Ø14时禁止才用电渣压力焊,必须才用绑扎连接,在使用模板定位筋时,要求预留插筋位置在混凝土绕筑前,也禁止焊接在主筋上。

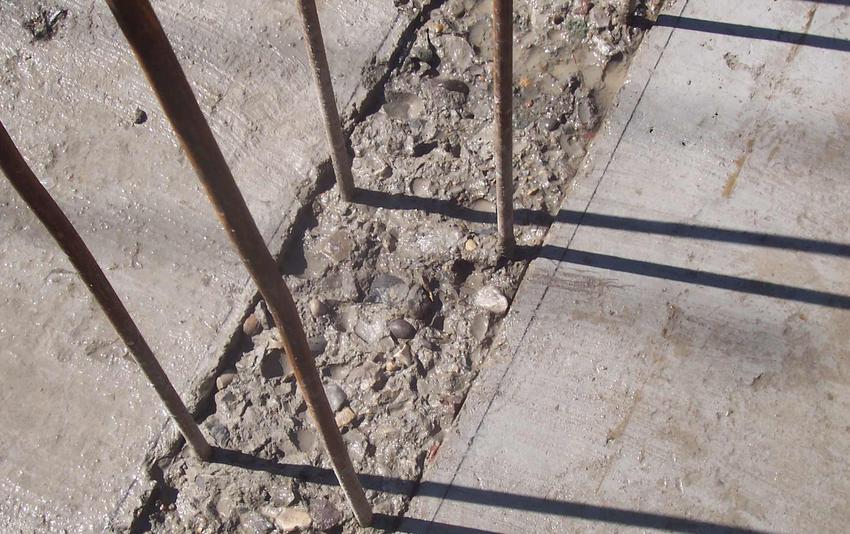

墙体柱体这些层间凝土施工缝需要进行凿毛处理,而且时间不能过早,统一在剪力墙筋绑扎完成,墙模合模前进行,凿毛处理时需要表面露出混凝土石子,浮浆,而且务必要清理干净,保证后续接茬的质量。

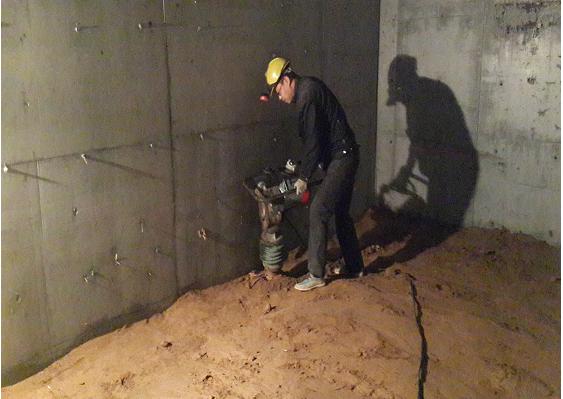

为了保证压实度符合设计要求,室内外都严禁一次性回填土到位,必须要分层完成,避免出现后期整体塌陷。

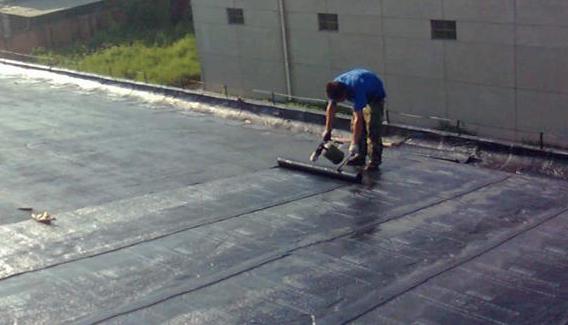

在进行屋面防水时需要设计混凝土刚性保护层,保护层还需要预留设分隔缝,包括女儿墙根,分隔缝先用沥青砂灌实,在用防水卷材进行密封处理。

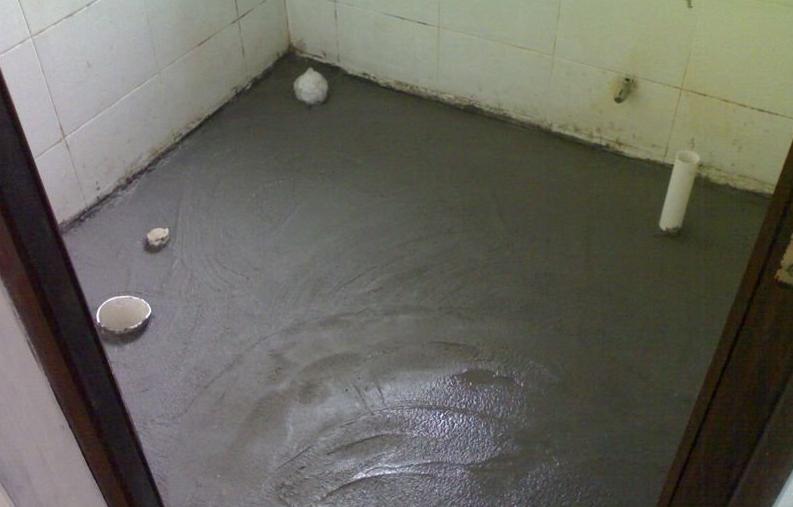

卫生间找平施工时,管道,地漏或墙根转角这些部位都必须抹“八字”或“圆角”处理。地面找平向地漏方向找坡则不小于2%。卫生间门口外侧也需左右各预留300mm宽增加防水做法,并由外向内找坡。防水至少分3遍施工,过程中还需要检查把关做好,保证厚度达到1.5mm。
厨卫间的外露排气管必须统一使用铸铁管,排烟道则用实心砖砌筑,风口则加装无动力风帽或者铝质百叶,高度不能低过屋面最高点。在屋面消防管道上的保温抱过材料也规定选择增强耐久性的热镀锌板。
屋面出入口必须选择钢质防火门,禁止使用木质防火门或铁皮门,而公共部位的防火门则必须才用免漆门。

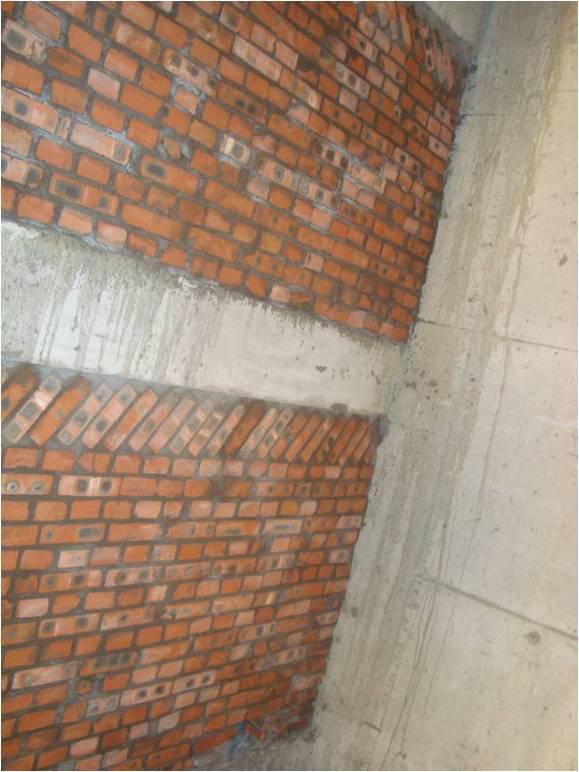

根据业主使用热水器的习惯,当出现不习惯使用燃气热水器的业主时,需要在卫生间合适的位置安装一个电热水器的插座。同时增加给水暗埋管的设计。固定电热水器位置和客厅卧室挂装电视的部位都要求使用实心砌体砌筑。
当遇到户型设计紧凑,卫生间面积小,“四件套”的安装导致空间拥挤时,可将洗衣机安装在阳台上,不过需要考虑的是,阳台要保证有顺利摆放洗衣机的空间,洗衣机下水也需要设计独立的排水排入污水井内,不得通过雨水管排水,以防下雨天管道堵塞排水不及倒灌。

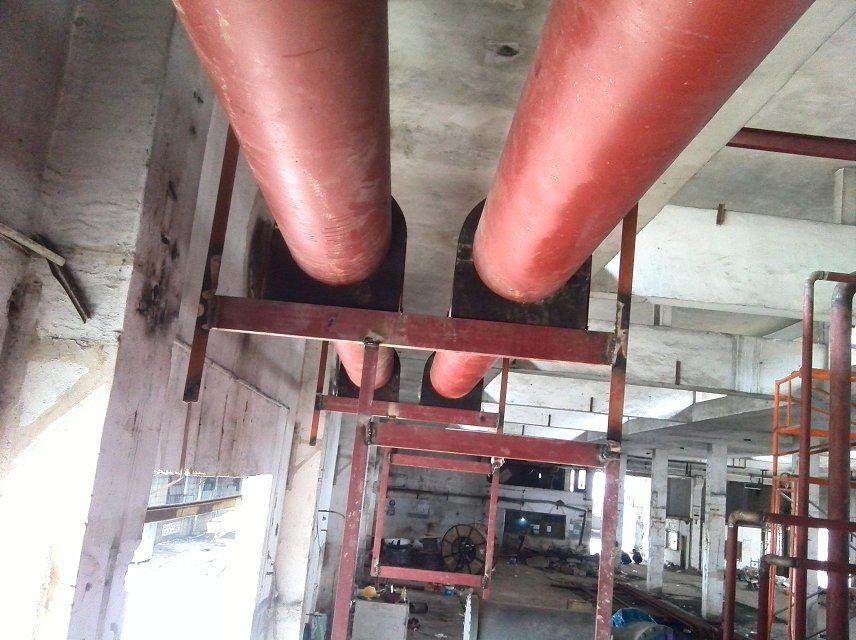

管道铁质吊架须仔细打磨除锈、涂刷防锈漆不少于2遍,避免腐蚀。
施工合同的当事人是发包方和承包方,双方是平等的民事主体。在建设工程施工合同是指发包方(建设单位)和承包方(施工人)为完成商定的施工工程,明确相互权利、义务的协议。建设工程施工合同是承包人进行工程建设施工,发包人支付价款的合同,是建设工程的主要合同,同时也是工程建设质量控制、进度控制、投资控制的主要依据。既然施工合同如此重要,你知道合同审查的关键点吗?
首先注意审查合同招投标要求、承包方主体资格。
(1)国家的大型是建设,公用事业,政府,国际组织的项目都必须通过招投标实行。
(2)有相关法律法规说明,将以下五种合同依法认定为无效:(一)承包人未取得建设施工企业资质或超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未进行招标或者中标无效的;(四)承包人非法转包建设工程的;(五)承包人违法分包建设工程的。
注意工程承包范围的审查。
注明,招投标的文件,图纸包,工程量的清单内柔都必须一致,整体内容要简洁。
包括:给排水工程、土建工程、弱电工程、电气工程、消防喷淋工程、消火栓工程、暖通工程。
注意开工日期的成立标志标明确。
工期的认定必须要明确开工日期,以为具有重要意义。而一般标明都是:监理出具,发包方的开工通知日期为准。
当实际开工日期与约定日期不一致时,则以实际开工日期为准,需要开工令证实。当施工许可日期与实际施工日期不一致时,则以许可证的日期为准。
注意合同对隐蔽工程和中间验收的条件和程序。
注意合同生效的时间地点,法约力。
在履约保证金交纳,签字盖章前,要看清楚合同签订地和项目所在地。
最后还有其他一些注意点。
◎质量约定有,合格、市优、省优、国优。
◎材料:甲供与乙供,约定的品牌不符合时的处罚。
◎保险:甲乙人身保险,工程一切保险全齐。
◎关于公章使用和款项支付。①项目部公章:设定权限;②款项:转账、一个帐户。
